【保供电保安全】我院后勤部门开展配电设备大保养行动

发布时间:2023-04-22 09:30:39本文来源: 阅读量: 260504

配电设备按规定开展检测试验工作,是防患于未然,保证电力系统安全运行的重要措施之一。从立夏起,我院即将迎来夏季用电高峰期,配电设备负担加重。为了及时发现运行中配电设备的绝缘隐患,预防发生事故或设备损坏,421日我院配电设备进行了预防性试验检测

图片 1.png

后勤保障部前期与检修公司多次紧密对接,制定了详细的分阶段检测检修的方案。分管副院长王明标专门召开协调会议,强调了检测试验工作的重要性。电工组详细讲述了检测试验工作实施方案的具体流程和检测试验工作对医院各部门可能产生的影响。

按照方案,421日白天进行低压配电设备试验工作,晚间1830至次日2:00分三阶段进行高压配电设备试验工作。高压配电设备试验工作期间进行多次切换电、断电工作。

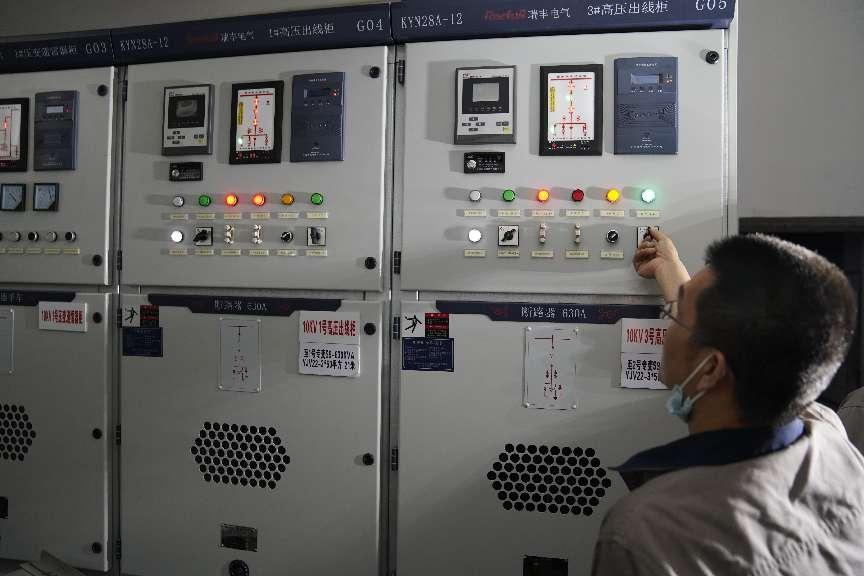

图片 4.png  图片 12.png

图片 13.png  图片 23.png


21日下午1:30,浙江同盛电力建设有限公司的维检师傅们进场进行准备并提前做好围挡工作。

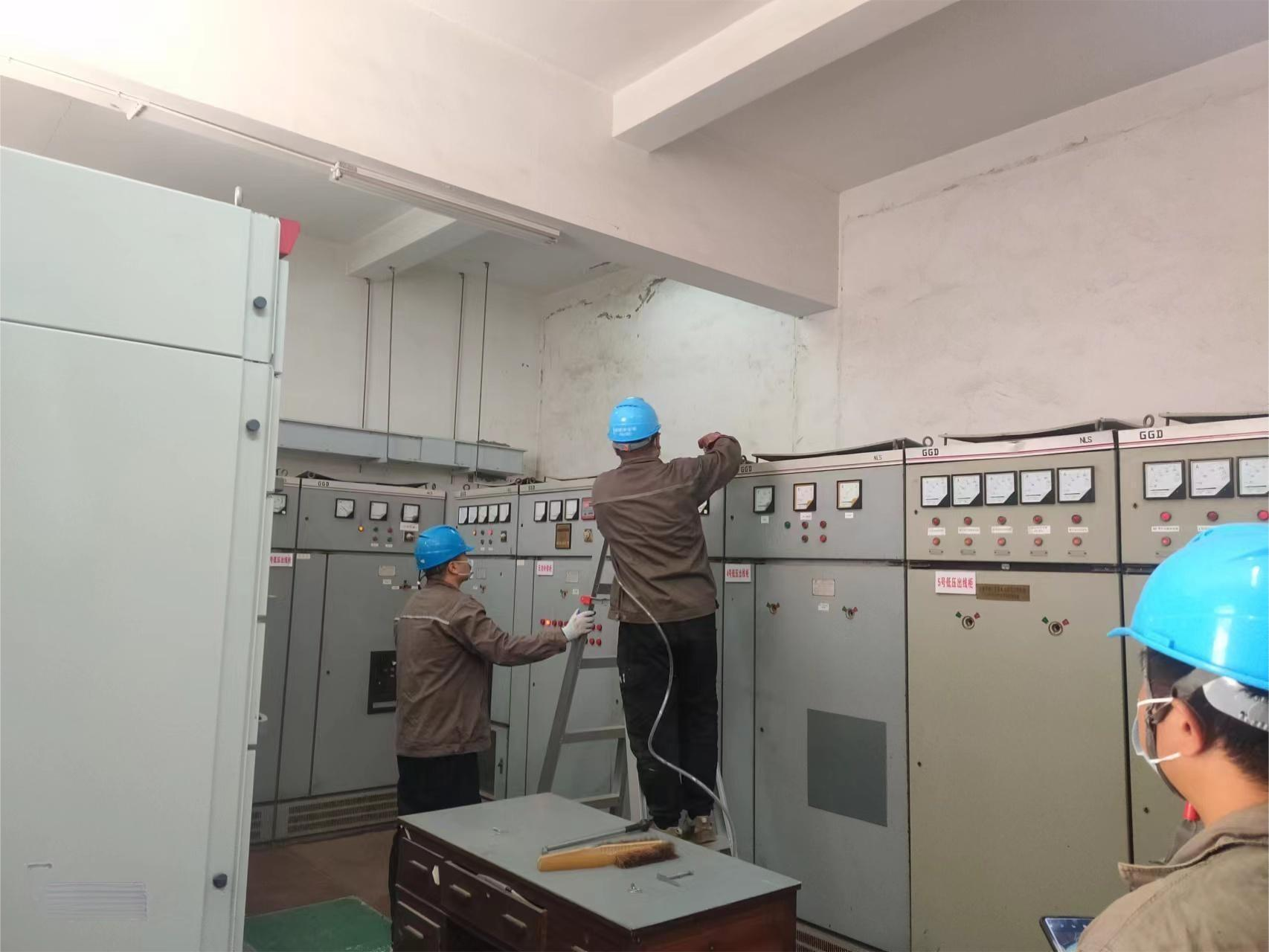

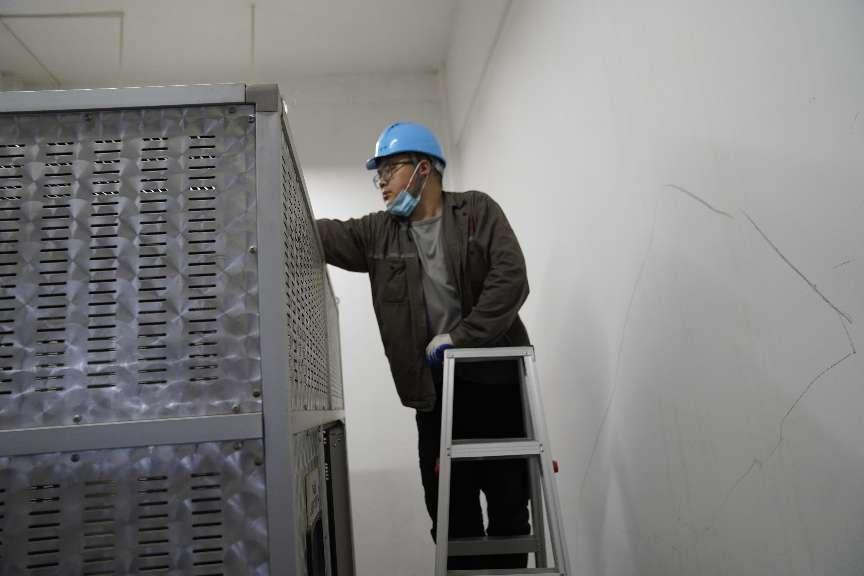

下午2点钟,配电设备大保养行动正式开始作业。维检师傅们开始对三组低柜带电除尘清洗,母线排等螺丝紧固,抽屉柜各活动机构油滑及防锈处理。

作业过程中,维检师傅发现 630Kva双电源进线柜,自发电母线排绝缘端子开裂安排第一次停电时更换。

转眼间马上就到18:30,开始准备配电设备清洗和电试工作,主要分为三个阶段,分别对630Kva800Kva1250Kva三组高压配电设备进行清洗和电试工作。

由于第一阶段630Kva配电设备影响到全院大部分的照明设备,需要将市电切换到自发电,由发电机组提供电源。电工组师傅提前到发电机房检查发电机。

图片 30.png  图片 35.png

图片 37.png  图片 39.png


1835准时停电,维检师傅立刻对630Kva双电源进线柜,自发电母线排损坏的绝缘端子进行更换。1843更换完毕,发电机送电,仅仅用时8分钟,电力恢复供电。

2030准时开始第二阶段800kva配电柜的检修维保工作,将自发电切换回市电。

在同盛维检和电工组师傅们专业高效的工作,以及大楼管理处、信息部、医学装备部、保安部、护理部等各部门的紧密配合下,本次配电设备预防性试验检测工作圆满完成,为电力设备安全运行提供坚实的保障。
